【轉】台灣能源轉型 綠電撐得起台灣矽谷?
2024-12-01 工商時報 / 記者 黃有榮

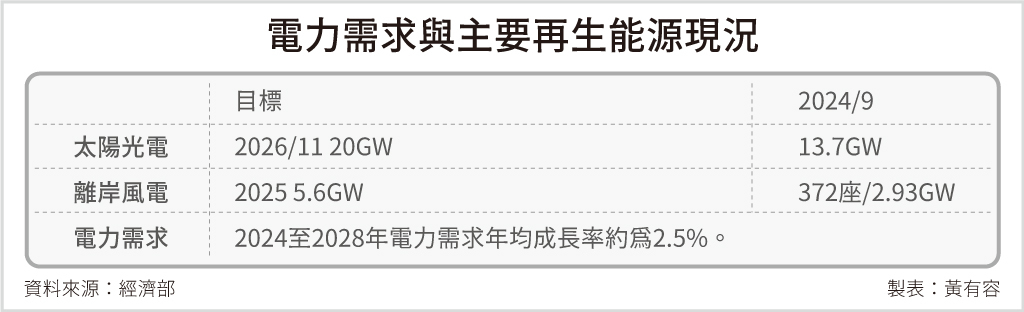

台灣產業對綠電需求孔急。根據經濟部計算,考量GDP成長預估及未來AI科技潮帶動的半導體產業擴廠、電動車推動政策等因素,預估2024至2028年電力需求年均成長率約為2.5%,其中,AI科技用電需求預估至2028年約增加200萬瓩,是2023年成長約8倍,在穩定應用趨勢下,預估2023到2033年電力需求年均成長率約為2.8%。
發展綠電 經濟部鎖定太陽光電、離岸風電
為加速發展再生能源,經濟部最主要以太陽光電與離岸風電為主。據經濟部統計,太陽光電以2026年11月達成20GW為目標,至2024年9月底止累計裝置容量達13.7GW,尚餘6.3GW待達成,其中施工中0.7GW,規劃中5.6GW。離岸風電至2024年9月底止已完成372 座風力機,累計併網容量達2.93GW,符合既定階段目標。
光電部分,經濟部表示,屋頂型光電已提前達標並將持續優先推動,例如配合再生能源發展條例第12條之1,將來新建、改建與增建建物須強制加裝一定比例的太陽光電設備。
而地面型光電因開發時較易涉及環境生態、社會溝通、土地使用、行政程序及地方政府態度等多項議題須突破,政府以優先推動漁電共生,研議適當回饋機制、申請流程公開透明,來提升申設進度,將目標延後至為2026年太陽光電可完成20GW。
離岸風電部分,則採「先示範、次潛力、後區塊」三階段策略推動。第一階段示範獎勵包括海洋風場在2019年12月27日完成示範風 場商轉,裝置容量128MW;台電離岸風電一期於2021年12月30日完成商轉,裝置容量109.2MW。
力拚淨零 經濟部盤點全國土地
第二階段潛力場址,也是歷經風風雨雨最多的一批風場,儘管如此,目前也有部分封廠陸續完成,總共核配5.5GW容量中,已完成的包括海能風場376MW、大彰化西南一期暨東南風場900MW、彰芳暨西島風場595.2MW、中能風場294.5MW等四座風場;其他潛力場址持續施工中。
第三階段區塊開發,已完成第一期區塊開發選商,五家業者亦完成簽約,分配容量總計2.3GW;區塊開發第二期已於今年8月5日正式公告容量分配結果,共五座離岸風場獲配,分配容量總計2.7GW,日前完成簽約申請,預計將於2030年前陸續完工併網。
經濟部表示,為達成未來淨零排放目標,將持續盤點掌握全國土地使用及規劃,盤點規劃適宜設置空間(專區),並針對戶外型農電共生、海上型光電等可能性場域進行試驗評估。同時,經濟部也正在研擬浮動式離岸風場示範計畫,已對外召開說明會廣徵外界意見,待凝聚共識後辦理公告事宜。
